Технологическая карта № 3.
Разгрузка (погрузка) полувагонов козловым краном
1. Подготовить место складирования груза, проверить наличие подкладок, соответствие стеллажей грузу, подлежащему складированию, и наличие свободных проходов к месту укладки.

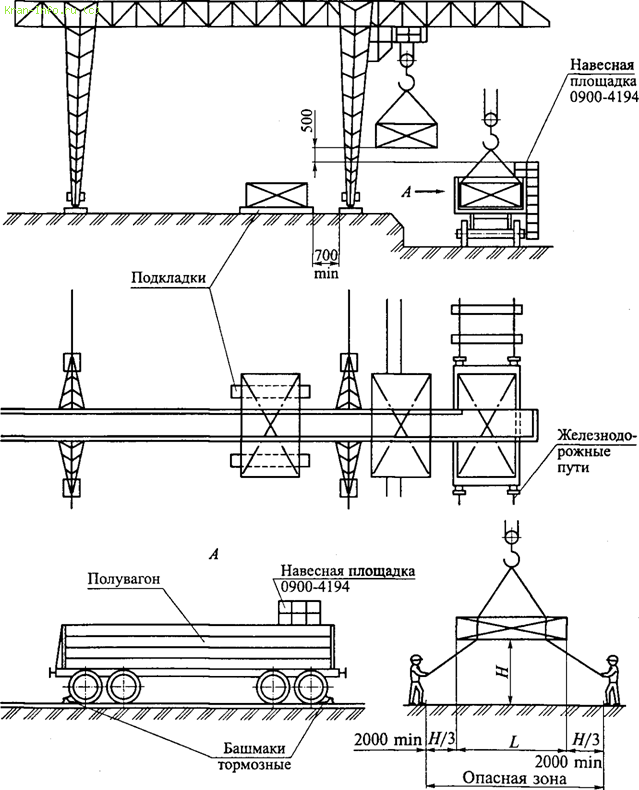

Рис. 1. Схемы разгрузки (погрузки) полувагонов козловым краном:
Н — высота от земли до груза; L — длина груза
2. Подать кран в зону разгрузки (погрузки).
3. Подогнать полувагон на погрузочно-разгрузочную площадку.
4. Подготовиться к разгрузке (погрузке):
· установить инвентарные тормозные башмаки под передние и задние колеса полувагона;
· расцепить полувагон с составом и отогнать маневровое средство с остальными вагонами на расстояние не менее 10 м;
· установить навесную площадку сигнальщика со стороны противоположной траектории груза;
· осмотреть крепление груза и убедиться в его надежности, а также в безопасной организации строповки.
Если закрепление груза не соответствует безопасному ведению строповочных работ (например, отсутствуют зазоры для прохода стропов, неправильно расположены грузы, когда снятие одного груза может повлечь за собой перемещение другого груза и др.), то разгрузку производить по указаниям лица, ответственного за безопасное производство работ кранами.
5. Выбрать такелажную оснастку и застропить груз в соответствии с его характером и массой.
6. После строповки груза закрепить на нем оттяжки такой длины, которая позволит стропальщику выйти за пределы опасной зоны, и перед подъемом убедиться в полном освобождении груза от транспортных закреплений, зацепов, отсутствии на нем незакрепленных предметов, примерзания груза.
7. После ухода стропальщиков за пределы опасной зоны по команде сигнальщика, находящегося на навесной площадке, поднять груз на 200...300 мм и убедиться в надежности строповки, тормозов крана и отсутствии перекосов, зацепов груза.
8. Поднять груз не менее чем на 500 мм выше препятствия и, удерживая его от разворотов оттяжками, транспортировать краном к месту складирования.
9. Уложить груз на подготовленное место.
10. Подготовить полувагон к дальнейшему следованию. Подогнать маневровое средство, сцепить с разгруженным полувагоном. Убрать тормозные башмаки. Подготовить площадку для приемки следующего полувагона.
Общие требования к грузоподъемным механизмам (кранам), погрузочно-разгрузочной площадке, подвижному составу и обслуживающему его персоналу должны выполняться согласно действующим правилам и инструкциям.
С технологической картой ознакомлен и обязуюсь выполнять:
Крановщик_______________
Стропальщик_____________
Контрольные вопросы
1. Каково основное назначение проекта производства работ?
2. Какие существуют грузы?
3. Каков порядок складирования грузов?
4. Какие требования предъявляются к строповке конструкций?
5. Какая сигнализация применяется при работе кранов?
6. Каков порядок транспортирования грузов?
7. Каков порядок складирования строительных грузов?
8. Каков порядок работы кранов вблизи линии электропередачи?
9. Каков порядок перемещения груза над помещениями, в которых находятся люди?
10. Каков порядок строповки грузов в стесненных условиях?
11. Каков порядок строповки (расстроповки) грузов на высоте?
12. Какие меры безопасности нужно соблюдать при подъеме и перемещении опасных грузов?
13. Каков порядок погрузки (разгрузки) автомобилей и прицепов?
14. Каков порядок погрузки (разгрузки) полувагонов?
15. Каков порядок перемещения груза несколькими кранами?
16. Каков порядок строповки (расстроповки) труб и круглого леса?
