Практическая работа №26
Тема: «Составление инструкции по мероприятиям, проводимым в период оттаивания»
Задание: изучите предложенный материал и составьте инструкцию по мероприятиям, проводимым в период оттаивания. Письменно тветьте на вопросы.
Весной в кладке, выполненной в зимнее время (при отрицательной температуре), замерзший раствор оттаивает и прочность его резко снижается, приближаясь иногда к нулевому значению, особенно при выполнении работ методом замораживания. Раствор становится не связующим и скрепляющим веществом, а наоборот, обеспечивающим повышенное скольжение элементов каменной кладки. Такое состояние кладки, когда каменные конструкции обладают наименьшей прочностью и устойчивостью, а также увеличенной осадкой, может привести к деформации конструкции и даже к разрушению зданий и сооружений, если не принять своевременно, до начала оттаивания (особенно опасны внезапные резкие повышения температуры), соответствующие меры по усилению наиболее нагруженных и наименее устойчивых элементов здания, устранению действий сдвигающих сил.
Для уменьшения нагрузки, действующей на простенки нижних этажей, устанавливают разгрузочные стойки 4 (рис. 72).
При осадке оттаивающей кладки высоту стоек регулируют деревянными клиньями, подводимыми под нижние концы стоек.

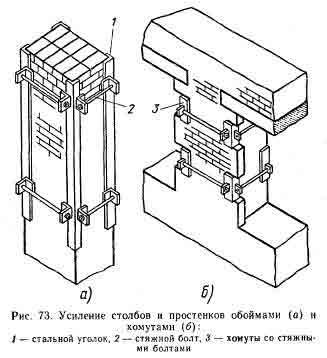

Несущую способность кирпичных столбов временно усиливают с помощью обоймы из четырех стальных уголков, стянутых болтами 2 (рис. 73, а). Усиление несущей способности простенков достигается инвентарными стальными хомутами 3 (рис. 73, б), расположенными через 40...50 см по высоте. В местах установки хомутов четверти простенков удаляют, их восстанавливают после снятия креплений.
Для повышения несущей способности кладки борозды и гнезда в простенках закладывают кирпичом.
В целях уменьшения нагрузки междуэтажные перекрытия освобождают от подмостей, материалов, строительного мусора.

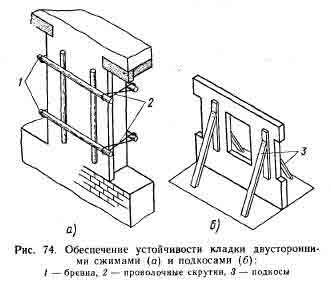

Для обеспечения устойчивости каменной кладки высокие простенки раскрепляют двусторонними сжимами (рис. 74, а), стянутыми проволочными скрутками 2.
Отдельно стоящие стены, не связанные с перекрытием или покрытием, высота которых более чем в 5 раз превышает их толщину, временно закрепляют двусторонними подкосами 3 (рис. 74, б).
Временные крепления после оттаивания кладки оставляют на период начального твердения раствора, но не менее чем на 12 сут.
Для зимней кладки в период оттаивания и затвердевания характерны значительное снижение ее прочности и устойчивости, деформация, неравномерность оттаивания и осадки. Чтобы своевременно принять необходимые меры и обеспечить хорошее качество сооружения, нужно тщательно следить за состоянием конструкций в период оттепелей.
Мероприятия, связанные с оттаиванием кладки, сводятся к следующему. До наступления потепления укрепите стойками висячие стены и перемычки пролетом более 2,5 м, подклинивая стойки. Временные стойки, поддерживающие стены или перекрытия в период их оттаивания, должны иметь, помимо клиньев, поперечные подкладки из древесины мягких пород (осины, сосны и т. п.), которые могли бы при осадке стен сминаться поперек волокон. Перед наступлением оттепелей горизонтальные борозды, не заделанные гнезда и прочее заложите кирпичом.
С наступлением теплой погоды с перекрытий необходимо убрать ненужные материалы и строительный мусор, раскрепить в поперечном направлении свободно стоящие столбы, простенки и стены, высота которых превышает их толщину более чем в 6 раз. В период оттаивания кладки, выложенной способом замораживания, а также при искусственном ее прогреве нужно регулярно обращать внимание на наиболее напряженные конструкции (столбы, простенки, опоры под сильно нагруженными прогонами, сопряжения стен и места опирания опалубки перемычек) и проверять целостность кладки на этих участках.
Для контроля за оттаиванием и твердением раствора в швах кладки из того же раствора, на котором возводились каменные конструкции, изготовьте контрольные образцы-кубы и храните их в тех же условиях, в каких находится кладка. По состоянию образцов судят о прочности кладки. За состоянием кладки наблюдайте в течение всего периода оттаивания и последующего твердения раствора в кладке в течение 7-10 суток после наступления круглосуточных положительных температур. Стены, расположенные с южной стороны, при оттаивании нагреваются солнечными лучами, поэтому при необходимости увлажните их или завесьте (например, пергамином), чтобы улучшить условия твердения раствора и предохранить кладку от неравномерных осадок. Прочность твердеющего раствора проверяйте специальными приборами.
Оттаивание раствора снижает монолитность кладки. С наступлением оттепели необходимо предельно ограничить нагрузку на перекрытия от материалов, инвентаря, уменьшить передачу на кладку горизонтальных усилий от элементов крыши.
Обнаружив значительные отклонения от вертикали в первые дни после оттаивания стен и столбов, их исправляют сжимами, схватками, подкосами на клиньях, а в более серьезных случаях - тросами, натягиваемыми при помощи полиспастов и лебедок.
При появлении признаков перенапряжения в кладке (неравномерная осадка, трещины и т. п.) ее необходимо незамедлительно "разгрузить".
При наличии чрезмерных опорных нагрузок на свежую кладку под балки, прогоны и перемычки устанавливают временные разгрузочные стойки; под стойки укладывают клинья для обеспечения возможности регулирования их высоты в соответствии с осадкой кладки.
Недооценка явлений, происходящих в кладке в процессе оттаивания, может привести не только к порче конструкций, но и к авариям. Поэтому в технологических картах на производство каменных работ должны быть приведены специальные указания, учитывающие зимние условия (предельные высоты стен и столбов, способы временного крепления стен, простенков, столбов, балконов, карнизов и т. п.), а также меры для повышения прочности кладки (сетчатое армирование, применение раствора повышенных марок). При отсутствии в проекте подобных указаний выполнять каменную кладку способом замораживания запрещается.
Чтобы обеспечить устойчивость каменных конструкций, возводимых способом замораживания, выполняют ряд конструктивных, организационных и технологических мероприятий: в углах, примыканиях и пересечениях стен укладывают стальные связи; в проемах над оконными и дверными коробками оставляют зазоры на осадку не менее 5 мм при кирпичной кладке и 3 мм при кладке из искусственных и природных камней правильной формы; сразу по окончании кладки стен и столбов каждого этажа монтируют элементы перекрытия и анкерят их к стенам не реже чем через 2...3 м; стропила крыши делают безраспорными; разница по высоте в уровнях кладки смежных участков стен (если нет осадочного шва) должна быть не больше 4 м.
Чтобы предохранить замерзшую кладку от осадки весной и повысить ее несущую способность, одновременно с возведением верхних этажей организуют внутренний обогрев и сушку помещений нижерасположенных этажей воздухом, подогретым нефтегазовыми калориферами. В течение первых трех -- пяти суток поддерживают температуру 30 - 50 °С, затем снижают ее до 20...25СС и при сушке стен в течение 4 -- 7 сут производят усиленную вентиляцию. После подключения центрального отопления калориферы убирают. На этажах, где влажность поверхностей не более 8 %, приступают к отделочным работам.
Контрольные вопросы
1. Зимние условия при возведении каменных конструкций определяются минимальной суточной температурой наружного воздуха равной ….. градусов.
2. Требования норм при возведении кладки в зимнее время на растворах без противоморозных добавок не нарушены, если применена ………… перевязка.
3. Способом замораживания допускается возводить здания высотой не более …… этажей.
4. Применение замерзшего раствора или подогревание его горячей водой ………………… . (допускается; допускается лишь по указанию мастера; не допускается).
