Любой проект осуществляется в среде, для которой характерны неопределенность и риск, поэтому процессы принятия решений в ходе реализации проекта происходят в условиях наличия той или иной степени неопределённости.

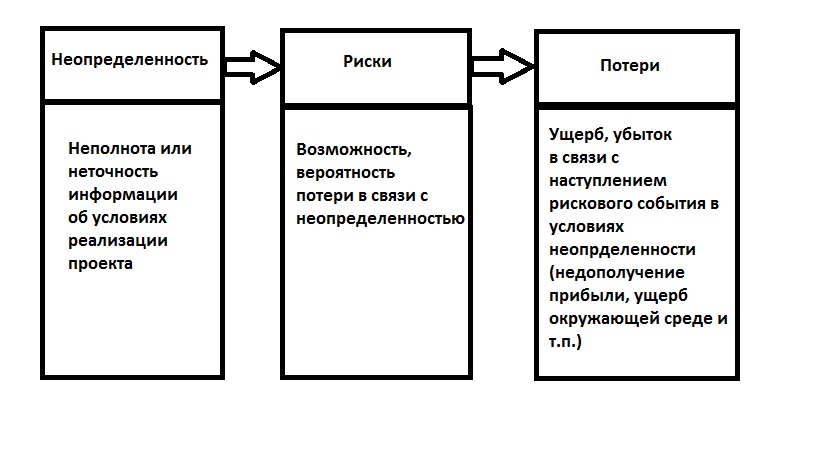

Неопределенность создает риски – потенциальную, часто измеримую возможность неблагоприятных ситуаций и последствий в виде потерь, ущерба. Факторами риска являются
неполное знание обо всех обстоятельствах проекта (невозможно адекватно и точно учесть всю информацию),
факторы случайности, которые невозможно предусмотреть и спрогнозировать,
субъективные факторы противодействия в ситуации взаимодействия партнеров при расхождении интересов.
Измерение рисков – определение вероятности наступления рискового события. Степень допустимых риском определяется с учетом размеров и надежности инвестиций, запланированного уровня рентабельности и др.
Управление рисками – совокупность методов анализа и нейтрализации факторов риска, объединенных в систему планирования, мониторинга и корректирующих действий.
В рамках управления рисками первый этап – это анализ рисков, то есть процедура выявления факторов риска и оценка их значимости. Анализ рисков включает в себя оценку рисков, то есть определение количественным или качественным способом величины рисков, и методы снижения риском или уменьшения их неблагоприятных последствий. В рамках такого анализа решается задача согласования максимизации прибыли и минимизации рисков проекта.
Количественный анализ рисков производится на основе математических моделей принятия решений и поведения проекта.
Качественный анализ предполагает выявление конкретных рисков и их причин, анализ гипотетических последствий возможной реализации этих рисков и предложения по минимизации ущерба. Результатом анализа рисков должен стать специальный раздел плана проекта, который будет включать:
описание рисков – механизм их взаимодействия и совокупный эффект;
оценку выполненных экспертами процедур анализа рисков и исходных данных для анализа;
описание структуры распределения рисков между участниками проекта по контракту с указанием предусмотренных компенсаций за убытки, страховых выплат, долговых обязательств (для масштабных проектов);
рекомендации по тем аспектам рисков, которые требуют специальных мер.

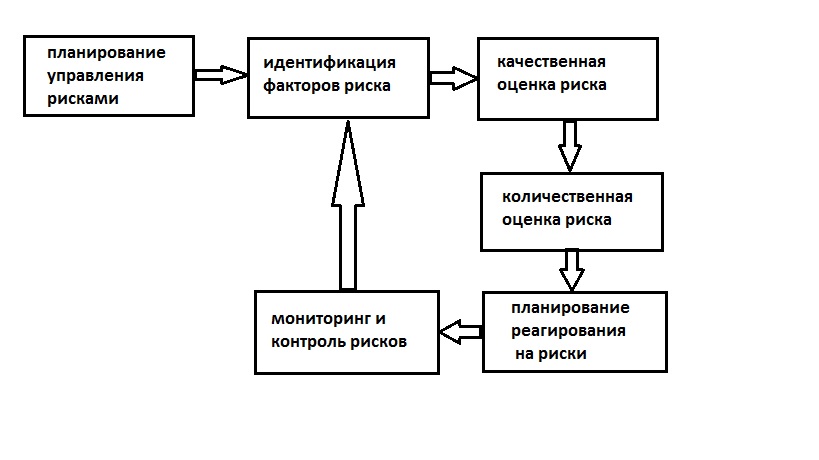

Управление рисками носит циклический характер, то есть процесс управления рисками в проекте проходит несколько циклов.
На начальном этапе проекта основная задача управления рисками – идентификация факторов рисков, описание, анализ сценариев. На стадии разработки проекта корректируется дерево задач, распределяются риски, определяются резервы времени и денежных средств, корректируются параметры проекта. На стадии реализации формируется бюджет, риски страхуются, производится контроль за использованием средств на непредвиденные расходы, корректируется бюджет. На стадии завершения проекта происходит анализ и обобщение фактических проявлений рисков по результатам проекта.
Методы снижения рисков:
Распределение (отвод, передача, трансфер) рисков —действия по передаче, полной или частичной, рисков другой стороне, обычно посредством контракта определенного вида
Страхование рисковпредставляет собой отношения по защите имущественных интересов физических и юридических лиц при наступлении определенных событий (страхование случаев) за счет денежных фондов, формируемых из уплачиваемых ими страховых взносов (страховых премий).
Резервирование — метод резервирования средств на покрытие ущерба, непредвиденных расходов при наступлении рисковых событий. Зарубежный опыт допускает увеличение стоимости проекта на 7-12% за счет резервирования, российские эксперты рекомендуют нормы непредвиденных расходов в пределах 10-20% стоимости проекта.
Для облегчения качественного анализа ниже приводятся таблицы классификации рисков.
Таблица 12. Основные типы факторов риска (по Мазур И.И., Шапиро В.Д., Ольдерогге Н.Г.)
| Наименование группы | Тип фактора | Содержание | |
| По возможности предвидения | Априорные | Определяются до начала анализа рисков | |
| Прочие | Определяются в процессе анализа рисков | |
| По степени влияния системы управления проектом на факторы рисков | Объективные или внешние | Факторы внешней среды, не зависящие непосредственно от самого участника проекта: политические и экономические кризисы, конкуренция, инфляция, экономическая обстановка, таможенные пошлины, наличие или отсутствие режима наибольшего благоприятствования и т. д. |
| Субъективные или внутренние | Субъективные факторы характеризуют внутреннюю среду организации — это производственный потенциал (уровень технического оснащения, предметной и технологической специализации, организации труда); кооперативные связи; тип контрактов с инвестором, заказчиком и т. д. |
| По масштабу и(или) вероятности ожидаемых потерь | Высокий | Значительные ожидаемые потери и высокая вероятность наступления рисковых событий |
| Слабый | Низкий уровень потерь |
| Производственные факторы | Срыв плана работ | Из-за: недостатка рабочей силы или материалов; запаздываний в поставке материалов; плохих условий на строительных площадках; изменения возможностей заказчика проекта, подрядчиков; ошибок проектирования; ошибок планирования; недостатка координации работ; изменения руководства; инцидентов и саботажа; трудностей начального периода; нереального планирования; слабого управления; труднодоступности объекта |
| Перерасход средств | Из-за: срывов планов работ; неправильной стратегии снабжения; неквалифицированного персонала; переплат по материалам, услугам и т.д.; параллелизма в работах и нестыковок-частей проекта; протестов подрядчиков; неправильных смет; неучтенных внешних факторов |
Таблица 13. Общая классификация рисков (по Мазур И.И., Шапиро В.Д., Ольдерогге Н.Г.)
| Классификационный признак | Виды рисков в соответствии с классификацией |
| По субъектам | человечество (планета) в целом отдельные регионы, страны, нации социальные группы, отдельные индивиды экономические, политические, социальные и прочие системы отрасли хозяйства хозяйствующие субъекты отдельные проекты виды деятельности прочие |
| По степени ущерба | частичные — запланированные показатели, действия, результаты выполнены частично, но без потерь, допустимые — запланированные показатели, действия, результаты не выполнены, но нет потерь, критические — запланированные показатели, действия, результаты не выполнены, есть определенные потери, но сохранена целостность, катастрофические — невыполнение запланированного результата влечет за собой разрушение субъекта (общества в целом, региона, страны, социальной группы, индивида, отрасли, предприятия, направления деятельности и пр.) |
| По сферам проявления | экономические, связанные с изменением экономических факторов политические, связанные с изменением политического курса страны социальные, связанные с социальными сложностями (например, риск забастовок и пр.) экологические, связанные с экологическими катастрофами и бедствиями нормативно-законодательные, связанные с изменениями законодательства и нормативной базы |
| По источникам возникновения | несистематический риск, присущий конкретному субъекту, зависящий от его состояния и определяющийся его конкретной спецификой систематический риск, связанный с изменчивостью рыночной конъюнктуры, риск независящий от субъекта и не регулируемый им. Определяется внешними обстоятельствами и одинаков для однотипных субъектов. Систематические риски подразделяются на: •непредсказуемые меры регулирования в сферах законодательства, •ценообразования, нормативов, рыночных конъюнктур природные катастрофы и бедствия •преступления •политические изменения |
| По отношению к проекту как замкнутой системе | Внешние риски риски, связанные с нестабильностью экономического законодательства и текущей экономической ситуации, условий инвестирования и использования прибыли; внешнеэкономические риски (возможность введения ограничений на торговлю и поставки, закрытия границ и т. п.); возможность ухудшения политической ситуации, риск неблагоприятных социально-политических изменений в стране или регионе; возможность природно-климатических условий, стихийных бедствий, изменения; неправильная оценка спроса, конкурентов и цен на продукцию проекта; колебания рыночной конъюнктуры, валютных курсов и т. п.; Внутренние риски неполнота или неточность проектной документации (затраты, сроки реализации проекта, параметры техники и технологии); производственно-технологический риск (аварии и отказы оборудования, производственный брак и т. п.); риск, связанный с неправильным подбором команды проекта; неопределенность целей, интересов и поведения участников проекта; риск изменения приоритетов в развитии предприятия и потери поддержки со стороны руководства; риск несоответствия существующих каналов сбыта и требований к сбыту продукции проекта; неполнота или неточность информации о финансовом положении и деловой репутации предприятий-участников (возможность неплатежей, банкротств, срывов договорных обязательств) |
| По результирующим потерям или доходам | динамические — риски непредвиденных изменений стоимостных оценок проекта вследствие изменения первоначальных управленческих решений, а также изменения рыночных или политических обстоятельств. Могут вести как к потерям, так и к дополнительным доходам; статические — риски потерь реальных активов вследствие нанесения ущерба собственности или неудовлетворительной организации. Могут вести только к потерям |
| Внешние риски по степени предсказуемости | Непредсказуемые Макроэкономические риски, в том числе: неожиданные меры государственного регулирования в сферах материально-технического снабжения, охраны окружающей среды, проектных нормативов, производственных нормативов, землепользования, экспорта-импорта, ценообразования, налогообложения; нестабильность экономического законодательства и текущей экономической ситуации; изменение внешнеэкономической ситуации (возможность введения ограничений на торговлю и поставки, закрытия границ и т. п.); политическая нестабильность, риск неблагоприятных социально-политических изменений; неполнота или неточность информации о динамике технико-экономических показателей; колебания рыночной конъюнктуры, цен, валютных курсов и т. п.; неопределенность природно-климатических условий, возможность стихийных бедствий. Экологические риски (природные катастрофы), в том числе: Социально-опасные риски - риски, связанные с преступлениями, в том числе: вандализм; саботаж; терроризм. Риски, связанные с возникновением непредвиденных срывов, в том числе: в создании необходимой инфраструктуры; из-за банкротства подрядчиков по проектированию, снабжению, строительству и т. д.; в финансировании; в производственно-технологической системе (аварии и отказ оборудования, производственный брак и т. п.); в получении исчерпывающей или достоверной информации о финансовом положении и деловой репутации предприятий-участников (возможность неплатежей, банкротств, срывов договорных обязательств) Предсказуемые: Рыночный риск,связанный: с ухудшением возможности получения сырья и повышением его стоимости; с изменением потребительских требований; с усилением конкуренции; с потерей позиций на рынке; с нежеланием покупателей соблюдать торговые правила; Операционные риски,вызванные: невозможностью поддержания рабочего состояния элементов проекта; нарушением безопасности; отступлением от целей проекта |
